नवलपरासी, चैत २१-

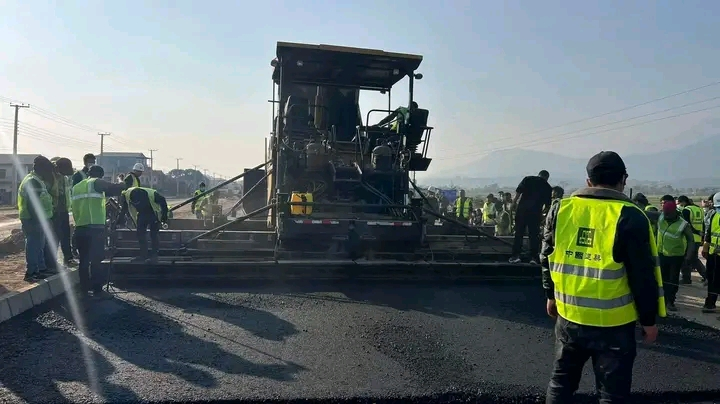

नारायणगढ–बुटवल सडक विस्तार योजनाअन्तर्गत नवलपरासी पूर्वी खण्डमा २९ किलोमिटर कालोपत्र भएको छ । यस खण्डको ११३ किलोमिटर सडकमध्ये पूर्वी खण्डमा करिब ६५ किलोमिटर पर्दछ ।नवलपुरको गैँडाकोटबाट दाउन्नेसम्मको ६५ किमी सडकमा हाल २९ किलोमिटर कालोपत्र गर्ने काम सकिएको निर्माणको जिम्मा पाएको चाइना स्टेट कन्स्ट्रक्सन इञ्जिनियरिङ कर्पोरेसनका ठेक्का सहव्यवस्थापक राकेश झाले बताउनुभयो । पूर्वी खण्डको ६५ किमी सडकमध्ये १९ किमी एकतर्फ र अर्कोतर्फ १० किमी गरी २९ किमी कालोपत्र गरिएको उहाँले जानकारी दिनुभयो ।
झाका अनुसार आगामी साउनमा दोस्रो पटक थपिएको म्याद सकिने नारायणगढ–बुटवल सडक विस्तार योजनाको हालसम्मको प्रगति ४८ दशमलव ६१ प्रतिशत पुगेको छ । विसं २०७५ माघमा सम्झौता भएर उक्त खण्डमा स्तरोन्नतिको काम थालिएको थियो ।
आगामी असारसम्ममा गैँडाकोटबाट दुम्किबाससम्म एकतर्फी सडक कालोपत्र गरिसक्ने लक्ष्य राखिएको सहव्यवस्थापक झाले बताउनुभयो । “हाम्रो लक्ष्य दाउन्ने बाहेक पूर्वी खण्डमा एकतर्फी रुपमा कालोपत्र गरेर सक्ने छ । कुनै अवरोध नआए सक्छौँ”, उहाँले भन्नुभयो ।
दाउन्नेमा भित्ता काट्ने काम जारी रहेको भन्दै पाँच किमीमध्ये तीन सय मिटरमा भित्ता काट्न बाँकी रहेको जानकारी दिनुभयो । एक साताभित्र भित्ता काट्ने काम सकिने उहाँको भनाइ छ ।
यातायात आवागमनलाई सहज पार्न पहिलो चरणमा एकतर्फी सडक कालोपत्र सक्ने योजना अनुसार काम भइरहेको झाले बताउनुभयो । अहिले दैनिकजसो कालोपत्र गर्ने काम भएको र डण्डा चोरमारा खण्डमा एकदुई दिनमा काम सकिने उहाँले बताउनुभयो ।
पूर्वी खण्डको कावासोती र डण्डा बजार क्षेत्रमा भने दुईतर्फी रुपमा कालोपत्र गर्नेगरि काम भइरहेको झाले बताउनुभयो । उहाँका अनुसार बजार क्षेत्रमा सर्भिस लेनसहित छ, दाउन्ने खण्डमा तीन र अन्य क्षेत्रमा चार लेनको सडक निर्माण हुनेछ ।
गैँडाकोटबाट दाउन्नेसम्म पहिलो खण्ड र दाउन्नेबाट बुटवलसम्म दोस्रो खण्डमा विभाजन गरी निर्माण भइरहेको झाले जानकारी दिनुभयो । करिब रू १७ अर्ब लागत लाग्ने उक्त आयोजना लामो समयसम्म सम्पन्न नहुँदा यस खण्ड भएर यात्रा गर्ने यात्रु र चालकले सास्ती खेप्दै आएका छन् ।
कालोपत्रको कामसँगै पुल निर्माणसमेत अगाडि बढिरहेको ठेक्का सहव्यवस्थापक झाले बताउनुभयो । उहाँका अनुसार नारायणगढ–बुटवल सडक विस्तार आयोजनाअन्तर्गत पूर्वी खण्डमा ठूला १२ वटा पुल निर्माण हुनेछन् । यस खण्डमा साना २२ वटा पुल निर्माण गर्नुपर्नेमा करिब सबै पुल निर्माण सकिएको छ । ठूला पुल निर्माण भइरहेका उहाँको भनाइ छ । रासस
